Lead 時間プロセス管理レポート
Lead 時間とは、商品がボードに追加または移動されてから完了するまでの期間を指します。Lead 時間プロセス管理では、該当期間内に完了した作業商品の Lead 時間に基づき、閾値マーカーを算出します。これにより、ボード上の商品期間のばらつきを考慮したパーセンタイルごとの閾値で、商品の Lead 時間を追跡できます。
閾値はどのように算出されますか?
Lead 時間のパーセンタイルは、指定した日付の範囲内の作業商品数とそれぞれの Lead 時間に基づいて計算されます。
例:
指定日付範囲内の商品数 = 5
商品1の Lead 時間 = 25日(dは日を表します)
商品2の Lead 時間 = 45日
商品3の Lead 時間 = 30日
商品4の Lead 時間 = 30日
商品5の Lead 時間 = 60日
(P/100)*N = パーセンタイル値
メモ:パーセンタイル値は順位や位置を示すため、期間は昇順で並べ替える必要があります。
現在の並び順:25日、45日、50日、30日、60日
並び替え後:25日、30日、45日、50日、60日
したがって、50パーセンタイルの場合:(50/100)×5=2.5
2.5は並び替え後リストの3番目の期間を示し、50パーセンタイルは45日となります。
よって、この範囲内に該当するすべての商品は、50%の Lead 時間閾値までに完了したことを意味します。
レポートの表示内容
- このレポートでは、各 Lead 時間パーセンタイルに該当する商品を表示します。
- X軸は商品の週ごとの終了日を示します。
- Y軸は商品の Lead 時間を示します。
- 閾値は Lead 時間のパーセンタイル値として表されます。
- 商品は、それぞれの Lead 時間パーセンタイル以内に完了したものとしてプロットされます。
インサイト
- 標準の日付範囲で商品の Lead 時間プロセス評価が取得できます。
- 商品数とその完了時間に基づき、各閾値内における商品の Lead 時間を表示できます。
- 各 Lead 時間閾値内に該当する商品を追跡できます。
これらのインサイトにより、閾値マーカーに対する商品の期間を確認できます。Lead 時間はパーセンタイル値に分割され、各マーカーごとに該当する商品を表示し、商品完了までにかかった時間や各閾値内の商品数を把握できます。
レポート表
レポート下部の表では、グラフやチャートにプロットされた詳細の概要が確認できます。この表には、指定期間の作業商品およびそれぞれの Lead 時間が記載されています。
Lead 時間変動レポートへのアクセス
レポートにアクセスするには:
- kanban プロジェクトに移動します。
- レポートタブを選択します。
- Lead 時間プロセス管理申請の種類を選択します。
- 日付範囲を指定してレポートを生成します。
- 取得するボタンをクリックします。指定期間のレポートが作成されます。

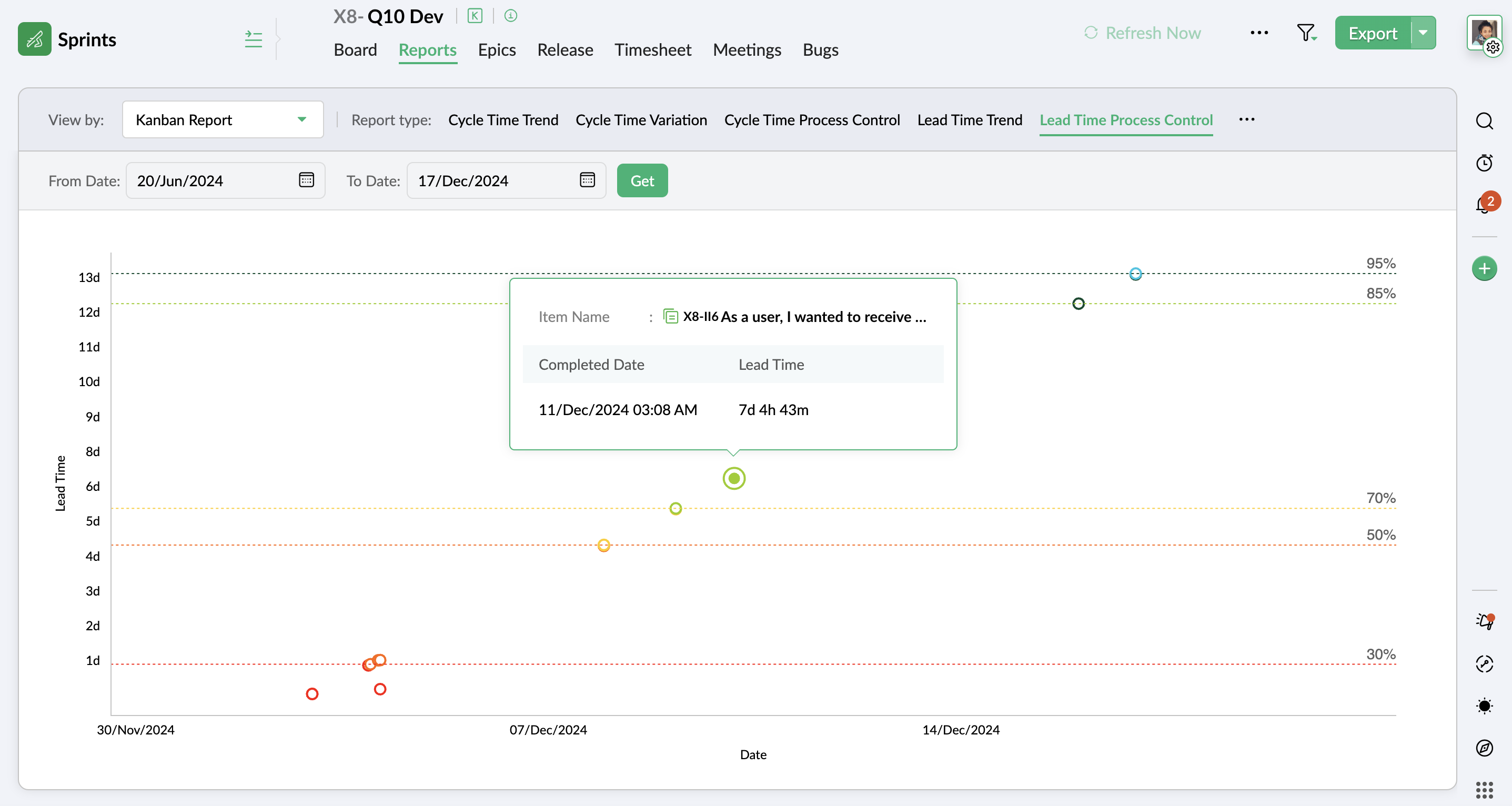

- プロットされたポイントにカーソルを合わせて詳細を表示します。
- プロットポイントをクリックするか、下にスクロールしてレポートの詳細表に移動します。
メモ:
- レポートをPDFおよびPNG形式でエクスポートし、外部で使用できます。
- エクスポートをスケジュールして、定期的なレポートのエクスポートを自動化できます。エクスポート履歴からエクスポート済みファイルにアクセスできます。
