Heures d'ouverture dans les modèles

Heures d'ouverture dans les modèles

Les paramètres Heures d'ouverture vous aident à calculer la durée de la tâche en fonction de vos paramètres. Lorsque vous choisissez un projet/modèle de tâche existant pour un projet en temps réel, l'ensemble de ses tâches, jalons, forums et commentaires sont déplacés en fonction de la Date de début du projet/Date de décalage et de ses paramètres Heures d'ouverture.

Disponibilité de la fonctionnalité : forfaits Premium et Enterprise

Calcul de la durée de la tâche en fonction des jours

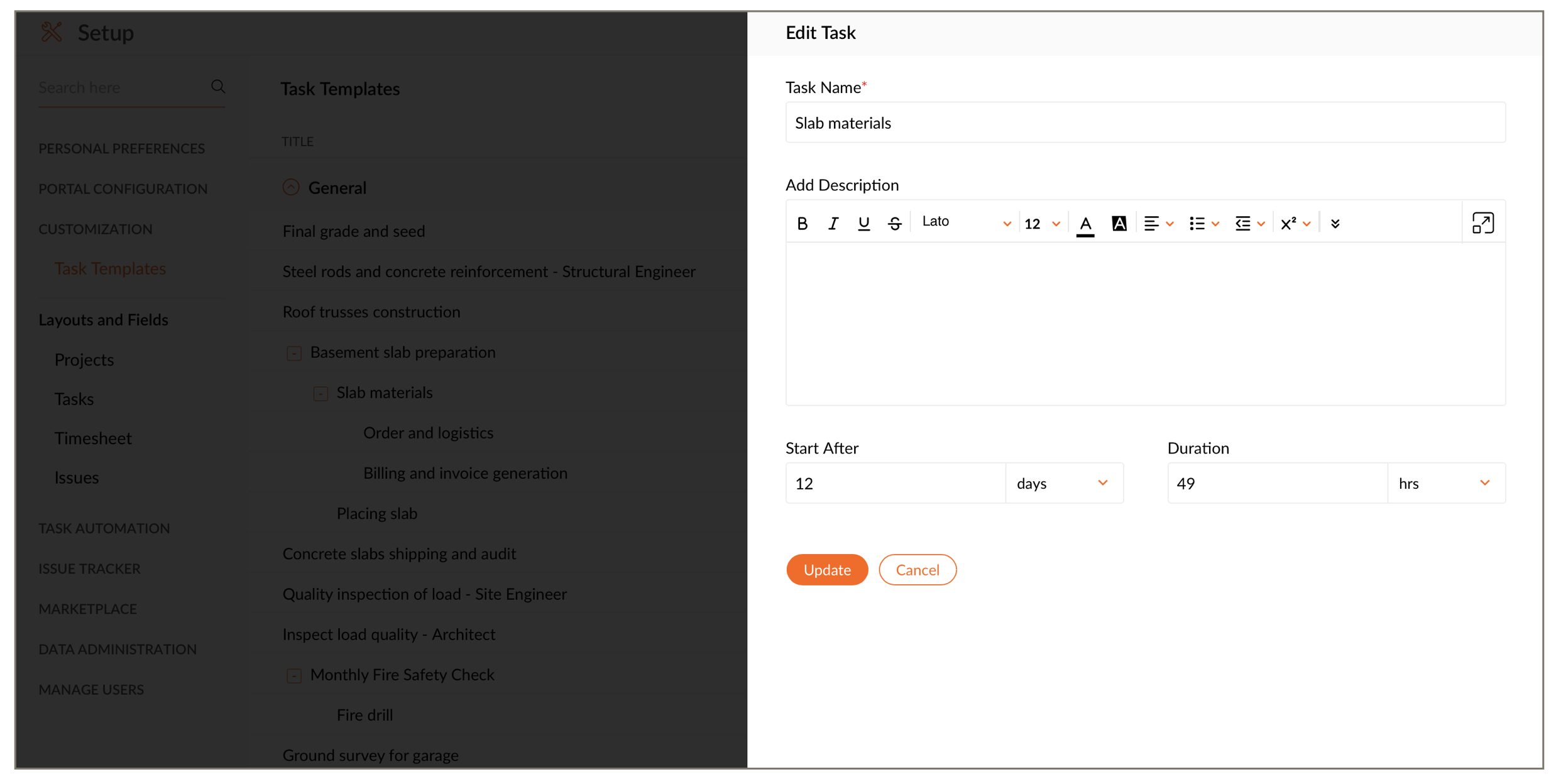

Pour un projet en temps réel, lorsque vous choisissez un modèle Tâche existant dont les paramètres COMMENCE APRÈS et DURÉE sont définis en jours, en fonction des paramètres Heures d'ouverture, les week-ends et les jours fériés sont automatiquement ignorés lors du calcul de la date d'Échéance de la tâche.

Exemple :
Dans un modèle de tâche, la tâche A a une Durée de 8 jours et Commence après 12 jours.

Si vous choisissez ce modèle pour un projet réel dont la Date de décalage est le 14 septembre 2013 (samedi), la date de Début de la tâche réelle tombera le 1 octobre 2013 (mardi) et sa date d'Échéance le 10 octobre 2013 (jeudi).

  • Le 14 septembre 2013 (samedi) est considéré comme un jour ouvré, car il est sélectionné manuellement comme jour ouvré.
  • Les dates de début et d'échéance de la tâche sont calculées en ignorant les week-ends et les jours fériés.

Calcul de la durée de la tâche en fonction des semaines

Si le paramètre COMMENCE APRÈS est défini en semaines ou en mois dans le modèle sélectionné, les week-ends et les jours fériés sont également pris en compte lors du calcul de la Date de début de la tâche. Toutefois, si la date de Début de la tâche calculée tombe un week-end, le jour ouvré suivant est défini comme date de Début de la tâche.
Exemple :
Dans un modèle, le paramètre Commence après de la tâche B a pour valeur 2 semaines et le paramètre Durée est 9 jours.

Lorsque vous choisissez ce modèle pour un projet dont la Date de décalage est le 14 septembre 2013 (samedi), la date de Début de la tâche est supposée tomber le 28 septembre 2013 (samedi). Cependant, il est automatiquement reporté au jour ouvré suivant, le 30 septembre (lundi) et sa date d'Échéance le 10 octobre 2013 (jeudi).

  • Le 14 septembre 2013 (samedi) est considéré comme un jour ouvré, car il est sélectionné manuellement comme jour ouvré.
  • Les dates de début et d'échéance de la tâche sont calculées en tenant compte de tous les week-ends et jours fériés.

Calcul de la durée de la tâche en fonction des heures

Si vous calculez la durée de la tâche en heures, seules les heures d'ouverture planifiées sont prises en compte lors du calcul de la date de Début de la tâche.
Exemple :

Dans un modèle, la tâche B Commence après 2 semaines, a une Durée de 49 heures et des heures d'ouverture comprises entre 12 h 00 à 22 h 00 (10 h).

Si vous choisissez ce modèle pour un projet dont la Date de décalage est le 14 septembre 2013 (samedi) à 10 h 00, la date de Début de la tâche réelle tombera le 30 septembre 2013 (lundi) à 10 h 00 et sa date d'Échéance le 4 octobre 2013 (vendredi) à 19 h 00.

  • Les dates de début et de fin de la tâche sont calculées en ignorant tous les week-ends et les jours fériés.
  • Si vous choisissez des modèles de projet existants, lors de la création d'un projet réel, les dates de Début et d'Échéance de la tâche sont décalées en fonction de la Date de début du projet.

Voir également
    • Related Articles

    • Gérer les tâches

      Modifier ou supprimer une tâche Vous pouvez modifier une tâche dans les vues classique, simple et Kanban. Vous pouvez modifier les détails d'une tâche (commentaires, description, sous-tâches, heures enregistrées, documents, forums, etc.). ...
    • Modèles de projet

      Les modèles de projet vous aident à gérer votre travail plus efficacement. Vous n'avez pas besoin d'effectuer plusieurs fois les mêmes tâches, ce qui vous permet de gagner du temps et d'être plus productif. Les modèles de projet sont accessibles à ...
    • Heures prévues et heures réelles consacrées aux tâches

      Comparaison planifié/réel est une fonction qui indique la progression du travail de l'utilisateur en fonction de la différence entre ses heures planifiées et réelles. Vous pouvez afficher à la fois le nombre total d'heures planifiées d'un utilisateur ...
    • Rapports d'incidents

      Les rapports d'incidents fournissent des informations détaillées sur le statut des incidents. Les incidents peuvent être analysés en fonction de nombreux paramètres. Fonctionnalité disponible dans les forfaits Premium et Entreprise Rapports de base ...
    • Page d'accueil du portail

      La Page d'accueil affiche les statistiques les plus recherchées pour vos projets sous forme de widgets. Vous pouvez afficher la liste complète des états de tous les éléments de travail de tous les projets dans votre portail. Personnel Cliquez sur ...
