Zoho Projects連携

Zoho Projects連携

お知らせ:当社は、お客様により充実したサポート情報を迅速に提供するため、本ページのコンテンツは機械翻訳を用いて日本語に翻訳しています。正確かつ最新のサポート情報をご覧いただくには、本内容の英語版を参照してください。

調整が必要なプロジェクトの数にかかわらず、最も重要なのは、すべてを適切に管理することです。プロジェクト管理にはさまざまな手法がありますが、どの企業も標準的なプロセスに従って運用しています。そのため、別のプロセスへの移行は、チームにとって大きな負担となります。

プロジェクトに関わるチームは、ウォーターフォールモデルかアジャイルモデルのいずれかを採用して業務を管理します。ただし、従来のモデルがチーム内のすべてのプロセスで有効とは限りません。タスクを完了するために、標準的なプロセスが必要なチームもあれば、反復型モデルが必要なチームもあります。両方のモデルを取り入れてチームを管理することが、成功につながります。

Zoho SprintsとZoho Projectsを連携すると、柔軟で、生産性の高い反復型ワークフローを備えた、標準的なプロセスを構築できます。ここから、この連携を利用するための具体的な手順を説明します。

例


情報
ヘレン・コリンズは、ニューヨーク州で繊維製品の販売で知られるEC Webサイト「Marks and Michalle」の経営責任者です。顧客対応から配送まで、各部門で働く500人の従業員からなるチームを率いています。チームの拡大に伴い、全部門の業務の進め方やプロセスを管理し、把握することが難しくなってきました。

現在はZoho Projectsを利用しており、組織の全従業員を、それぞれ異なる役割のユーザーとして追加しています。長期的なプロジェクト管理手法により、すべての成果物を問題なく納品できています。

しかし、顧客から次のような声が寄せられると、課題が生じます:
ケース1:「ユーザーとして開発プロセスに参加し、正式リリース前に機能を試してみたいです」。

ヘレンのチームが、開発、レビュー、反復、納品というアジャイルの進め方を取り入れると、エンドユーザーに開発やレビューのプロセスに参加してもらうことができます。そこで、上記のユーザーストーリーを実現するために、開発チームにアジャイルプロセスの導入を促します。


アイデア
開発に関連するすべてのプロジェクトをZoho Sprintsに同期します。

スクラムの期間を8週間に厳密に設定し、動作するバージョンを顧客に提供します。

スプリントレビューの会議を開き、フィードバックを受け取ります。

スプリントの振り返りの会議を開き、問題点を分析します。

別のスプリントで反復し、最終バージョンを納品します。

作業項目の進捗を経営層に報告します。

すべてのレポートを1か所で確認します。

Zoho Sprintsとの連携により、ヘレンの開発チームは顧客の要求に対応しやすくなりました。他のチームは、Zoho Projectsを次の用途に利用できます:

アイデア
すべての長期目標をマイルストーンとして一覧化

従業員の請求書の管理と作成

Zoho Sprintsのすべてのレポートを表示し、チームの実績をすばやく評価

ワークスペースの設定

ワークスペースの設定は、Zoho Projectsから行う必要があります。
  1. [設定]をZoho Projectsで開きます。
  2. [Zohoアプリ]を[マーケットプレイス]セクションから選択します。
  3. [設定]をZoho Sprintsの欄でクリックします。
  4. ドロップダウンからZoho Sprintsのチームを選択します。(Zoho Sprintsのワークスペースがない場合は、[Zoho Sprintsアカウントを作成]をクリックし、新しいワークスペースをZoho Sprintsで作成します。)
  5. [ワークスペースを関連付ける]をクリックします。(ワークスペースが設定されます。)
  6. [Sprints情報]をクリックして、Zoho Sprintsに移動します。または、[連携に戻る]をクリックして、[Zoho Sprintsにアクセス]を選択します。

警告この連携を開始するには、APIアクセスがZoho Sprintsの設定で有効になっていることを確認してください。
[Zoho Sprintsにアクセス]をクリックすると、Zoho Sprintsのワークスペースに移動します。ここから実際の作業を始めます。

   ワークスペース設定のキーポイント
引用
  1. Zoho SprintsとZoho Projectsを連携できるのは、ワークスペースの責任者のみです。
  2. この連携を利用できるのは、Zoho Projectsで管理者の役割を持つユーザーのみです。
  1. Zoho Sprintsにワークスペース(ポータル)がない場合は、新しいワークスペースを作成して、Zoho Projectsのポータルに関連付けることができます。
  1. 連携を一度有効にすると、無効にすることはできません。

プロジェクトの同期

プロジェクトの関連付けは、Zoho ProjectsからZoho Sprintsへの方向でのみ行えます。プロジェクトの関連付け方法の詳細はこちら。
アイデア
  1. 同期される項目:プロジェクト名、説明、プロジェクト責任者、開始日、終了日

   プロジェクト同期のキーポイント

  1. 引用Zoho Projectsの新規または既存のプロジェクトをZoho Sprintsに追加できます。逆方向への追加も可能です。
  1. Zoho Sprintsで関連付けられたプロジェクトを削除すると、Zoho Projectsとの関連付けが解除されます。一度削除すると、関連付けを復元することはできません。
  1. Zoho Sprintsで関連付けられたプロジェクトをアーカイブすると、それ以降にZoho Projectsで行った変更は反映されなくなります。プロジェクトを有効な状態に戻すと、同期を再開できます。
  1. Zoho Projectsで関連付けられたプロジェクトをごみ箱に移動すると、Zoho Sprintsとの関連付けが解除されます。ごみ箱に移動した後は、アプリケーション間の操作を一切行えなくなります。プロジェクトをごみ箱から復元すると、関連付けが有効になります。
  2. Zoho Projectsでタスクのロールアップオプションが有効になっているプロジェクトは同期できません。
引用


プロジェクトテンプレートの同期

Zoho ProjectsのプロジェクトテンプレートをZoho Sprintsのプロジェクトと同期できるようになりました。Zoho Projectsのタスクとよく似た作業項目を実行する必要がある場合、Zoho Sprintsで毎回手動で作成し直す代わりに、テンプレートを同期するだけで済みます。

メモ
メモ:連携済みのテンプレートを使用してプロジェクトを同期すると、両方の製品に共通する作業項目は連携が維持されます。連携されていない作業項目とタスクは、それぞれZoho SprintsとZoho Projectsに複製されます。

期間固定プロジェクトの場合

Zoho Projectsでは、プロジェクトを「期間固定」に設定し、開始日と終了日を指定できます。期間固定プロジェクトでは、ユーザーは指定された期間を外れる日付をタスクに設定できません。期間固定プロジェクトをZoho Sprintsに追加した場合も、同じルールが適用されます。期間固定プロジェクトを同期する際には、いくつかの制限事項に注意する必要があります。

警告
期間固定プロジェクトの制限事項
  1. 期間固定プロジェクトをZoho Sprintsに関連付けると、同じ期間が引き継がれます。
  1. Zoho Sprintsで期間固定プロジェクトの期間を変更できます。
  1. 期間を変更する際は、すべての作業項目の日付が変更後の期間内に収まることを確認してください。
  1. たとえば、期間固定プロジェクトの期間が2019年8月1日~2019年8月31日で、開始日が2019年8月30日、終了日が2019年8月31日の作業項目があるとします。
  1. Zoho Sprintsでプロジェクトの期間を2019年8月1日~2019年8月28日に変更しようとしても、この期間を超える作業項目があるため変更できません。
  1. この場合は、現在の期間を維持するか、作業項目の期間を変更してからプロジェクトの開始日と終了日を変更する必要があります。
この同期は双方向で行われます。Zoho Sprintsの作業項目をZoho Projectsにタスクとして追加したり、Zoho ProjectsのタスクをZoho Sprintsにさまざまな種類の作業項目として追加したりできます。

詳細は、Zoho Projectsから作業項目を追加する方法をご参照ください。

Zoho SprintsからZoho Projectsへの作業項目の追加

  1. [バックログ]に移動します。
  2. [作成]を選択し、[項目の作成]を選択します。
  3. 項目の詳細を入力します。
  4. 下部パネルの[他のアプリに追加]ドロップダウンでは、Zoho Projectsが初期設定で選択されています。
  5. [作成]をクリックします。
アイデア
  1. アイデア同期される項目:作業項目のタイトル、説明、開始日、終了日、期間、担当者、コメント、添付ファイル。

Zoho SprintsからZoho Projectsへの既存の項目の追加

  1. [バックログ]タブに移動します。
  2. プロジェクトのバックログまたはスプリントのバックログから作業項目を選択します。
  3. 詳細ページの右側にある(+)アイコンをクリックし、[Zoho Projectsのタスク]を選択します。
  4. 必須のカスタム項目を入力します。(これらはZoho Projectsで必須に設定されている項目です。これらの項目を入力した場合のみ、Zoho Projectsに項目を追加できます)。
  5. [作成]をクリックします。
  1. Zoho Projectsから追加されたタスクの詳細は、項目の詳細内のセクションで確認できます。[Zoho Projectsで表示]または右端のZoho Projectsアイコンをクリックすると、Zoho Projectsに移動できます。
  2. Zoho Projectsで必須に設定されているカスタム項目は、すべてこちらに表示されます。
  3. Zoho Projectsに作業項目を一括で追加することもできます。バックログページから最大25件の作業項目を追加できます。

   作業項目の同期に関するキーポイント
引用
  1. 新規および既存の作業項目を双方向で同期できます。
  1. 作業項目は、Zoho Projectsにタスクとして追加されます。
  1. 作業項目を同期する際、必須のカスタム項目が両方のアプリケーションに表示されます。
  1. Zoho Projectsの添付ファイルは、Zoho Sprintsに表示されます。
  1. Zoho Projectsで「期間固定プロジェクト」に設定されている場合は、作業項目の日付がその期間内に収まるように更新する必要があります。
  1. 作業項目を別のプロジェクトに移動すると、Zoho Projectsとの同期が解除されます。
  1. いずれかのアプリケーションで作業項目を削除しても、同期が解除されるだけです。
Zoho SprintsからZoho Projectsへの課題の追加
  1. [バックログ]に移動します。
  2. [作成]を選択し、[+ 作業項目]を選択します。

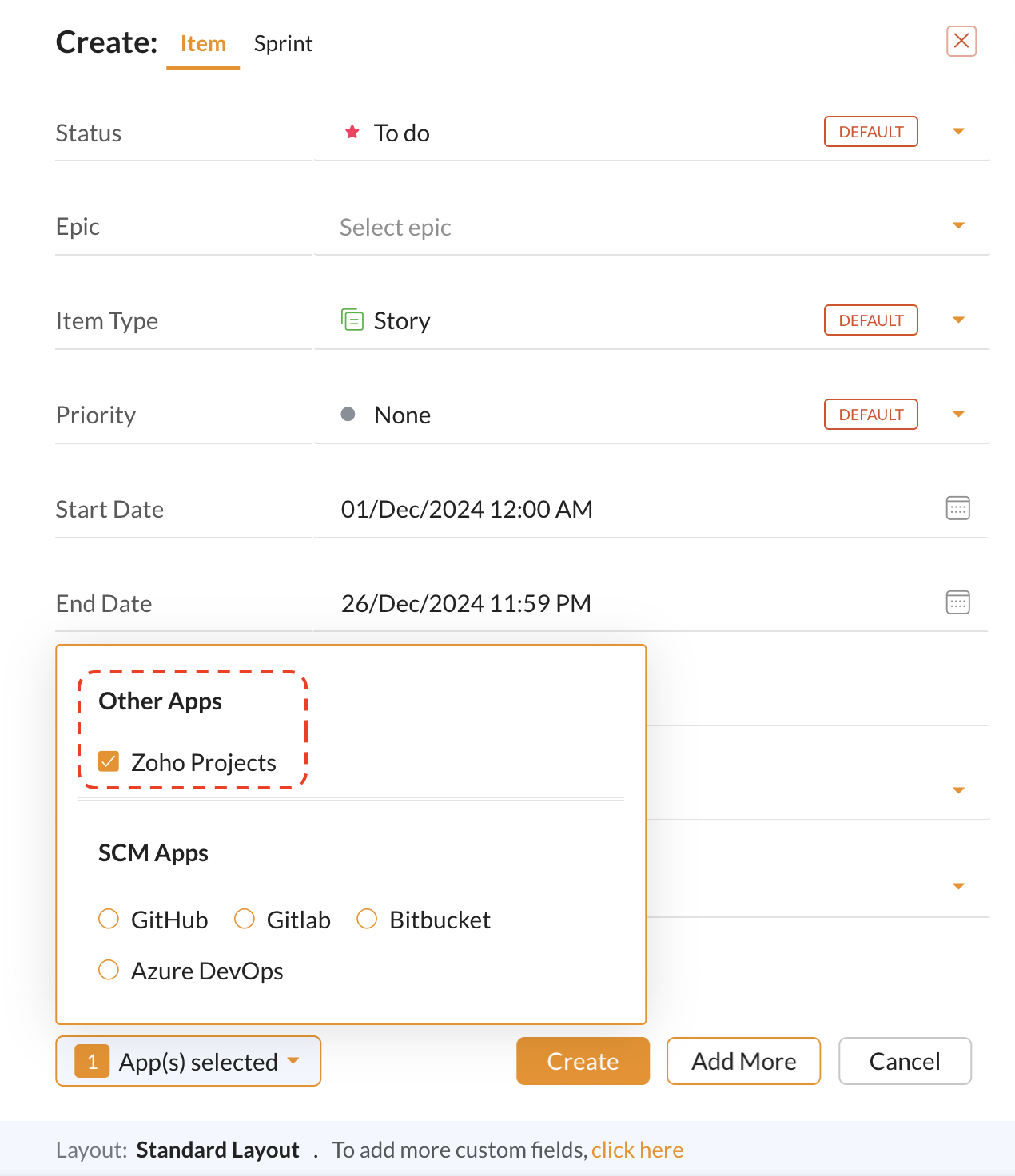

  3. 項目名を入力し、項目の種類として[課題]を選択します。Zoho Projectsのオプションは初期設定で有効になっています。Zoho Projectsにその項目を追加しない場合は、無効にできます。
  4. [作成]をクリックします。

[課題管理]タブには、連携されているすべての課題が表示されます。このタブは、アカウントがZoho Projectsと連携されている間は表示されます。Zoho Sprintsで登録した課題は、Zoho Projectsの課題登録先のセクションに追加されます。

メモ
  1. 選択した項目の種類に応じて、ストーリー/Task/Bugに関連するカスタム項目がZoho Sprintsに表示されます。
  2. Zoho Projectsで業務ルールが更新されると、同期対象の項目については、こちらでも自動的に更新されます。
  3. 基本の項目の種類を「課題」に設定して作成したカスタムの作業項目も同期されます。
  4. 作業項目の同期時に、既存の課題に複数のユーザーが登録されている場合、1人が課題の担当者として割り当てられ、残りのユーザーはZoho Projectsでフォロワーとして追加されます。
  5. Zoho SprintsからZoho Projectsには、一度に25件の課題を同期できます。
  6. 同期できる項目は、件名、説明、期限、担当者、コメント、工数、添付ファイルです。
  7. 連携している作業項目のうち、項目の種類が「タスク」または「ストーリー」のものは、Zoho Sprintsで課題に変換できません。逆の変換もできません。
  8. 課題の同期はテンプレートでは利用できません。
  9. タスクや課題がチームに関連付けられている場合、そのチームのユーザーのみを担当者に割り当てることができます。
  10. 請求済みの工数を含む項目やスプリントは、削除したり、別のプロジェクトに移動したりできません。

ステータスの同期

Zoho Projectsのタスクのステータスを、Zoho Sprintsの作業項目のステータスと同期できます。
  1. Zoho Projectsのアカウントにアクセスし、[設定]をクリックします。
  2. [Zoho Sprintsの設定]を選択します。
  3. 該当する[項目のステータス]に移動し、ドロップダウンをクリックします。
  4. [ステータスを追加]をクリックします。既存のステータスに関連付けるか、新しいステータスを追加して関連付けることができます。
  5. [ステータス名]と[ステータスの種類]を編集し、[追加]、[更新]の順にクリックします。
  6. 関連付け後に追加または更新された項目は、Zoho SprintsとZoho Projectsの間で自動的に同期されます。
メモ
メモ:
  1. ステータスの同期は、バックログ、現在のスプリント、実行中のスプリントにある項目のみが対象です。
  2. Zoho Projectsに何らかの制限がある場合、連携している項目はZoho Sprintsで更新されません。

情報
エラー:
  1. Zoho Projectsの制限により、一部の項目のステータスを更新できませんでした。
  2. Zoho Projectsの制限により、この項目はZoho Projectsでのステータスで追加されました。
原因:
Zoho Projectsのブループリントまたはワークフローによって制限されている可能性があります。

プロジェクトでブループリントが有効になっている場合、Zoho Projectsでは対象の項目が標準のステータスに更新されます。そのステータスがZoho Sprintsと関連付けられている場合、Zoho Sprintsでも対象の項目が同じステータスに更新されます。

優先度の同期

Zoho ProjectsとZoho Sprintsで連携している項目間では、標準の優先度である「低」「中」「高」が同期されます。

エピックの割り当て

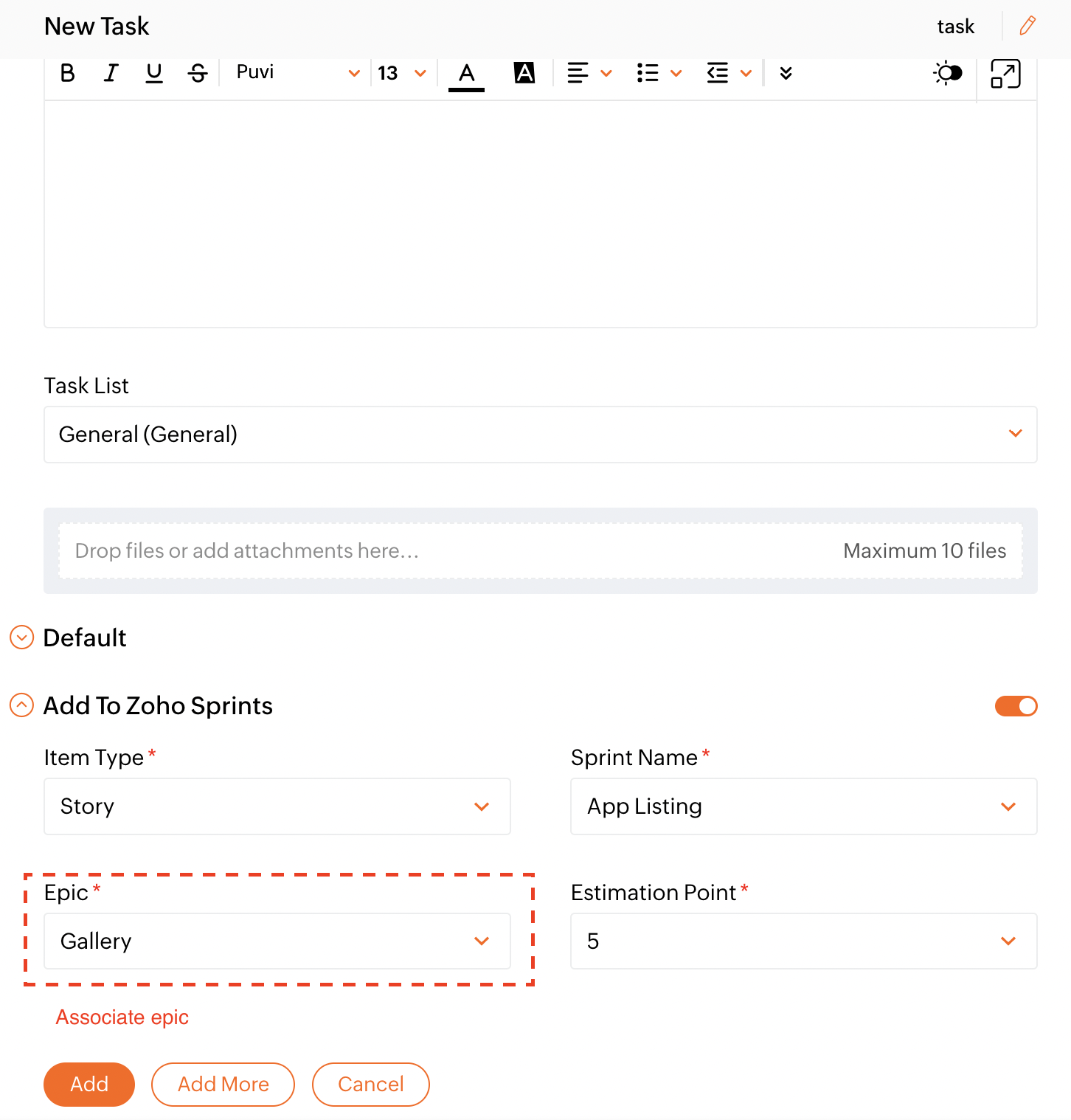

Zoho Projectsでタスクを追加する際に、Sprintsで定義したエピックを割り当てることができます。新しいタスクを作成し、タスクに関連付けるエピックを選択します。



Sprintsで項目を開くと、作業項目にエピックが反映されます。


全体に関するよくある質問

Zoho SprintsからZoho Projectsへの作業項目の同期を解除するにはどうすればよいですか?

Zoho Projectsで作業項目を削除すると、同期を解除できます。削除した作業項目はZoho Sprintsには引き続き表示され、ユーザーは操作できますが、Zoho Projectsには同期されなくなります。

同期された作業項目の添付ファイルを削除できないのはなぜですか?

添付ファイルはアプリケーションごとに管理されます。Zoho Projectsにアップロードされた添付ファイルは削除できませんが、表示やダウンロードは可能です。

同期された作業項目を別のプロジェクトに移動するとどうなりますか?

関連付けられている作業項目を別のプロジェクトに移動すると、現在関連付けられているプロジェクトとの同期が解除されます。その作業項目を再度関連付けることはできません。代わりに、新しい作業項目を追加して、もう一方のアプリケーションと同期できます。

Zoho Sprintsのサブ項目はZoho Projectsにどのように同期されますか?

サブ項目は、Zoho Projectsに個別のタスクとして追加されます。逆方向の同期でも同様です。

工数の同期

工数は双方向で同期され、ユーザーは同期された作業項目に工数を記録できます。この工数の同期を利用して、チームメンバーの請求書を作成できます。
アイデア
  1. アイデア同期対象の項目:タイトル、期間、説明、工数、請求状況、担当者

Zoho Sprintsでの工数の追加
  1. 対象の作業項目を選択します。
  2. [工数]に移動します。
  3. 工数フォームに必要な情報を入力します。
  4. [追加]をクリックします。

Zoho Projectsで工数を追加する方法は、こちらでも確認できます。Zoho Projectsの工数の設定をご覧ください。

 工数の動作

Zoho Sprintsの工数設定
Zoho Projectsの工数設定
工数の同期動作
承認済み
[承認ありで送信]

  1. Zoho Projectsで工数が承認されると、Zoho Sprintsに同期されます。
  2. Zoho Projectsで工数が保留中に変更されると、Zoho Sprintsから削除されます。承認されると、Zoho Sprintsに再度追加されます。
  3. Zoho Sprintsで送信された工数は、すぐに同期されます。
保留中
[承認ありで送信]

  1. 工数は、保留中のステータスでZoho SprintsからZoho Projectsに追加されます。
  1. Zoho Sprintsで工数が承認されると、Zoho Projectsでも承認されます。
  1. Zoho Sprintsで工数が却下されると、Zoho Projectsでも却下されます。
保留中
[承認なしで送信]

  1. 承認済みの工数のみがZoho Projectsに同期されます。
  1. 保留中の工数がZoho Sprintsで承認されると、Zoho Projectsに追加されます。
  1. 承認済みの工数がZoho Sprintsで却下されると、Zoho Projectsから削除されます。
  2. Zoho Sprintsで工数を承認しても、Zoho Projectsの制限により処理が失敗した場合は、Zoho Sprintsでも承認されません。

承認済み
[承認なしで送信]

  1. 両方のアプリケーションで、工数が「承認済み」のステータスで追加されます。
  1. Zoho Projectsで工数が却下されると、Zoho Sprintsでもステータスが「却下」に変更されます。
  1. Zoho Sprintsで工数が却下されると、Zoho Projectsから削除されます。

   工数同期のキーポイント
引用
  1. 工数は双方向で同期されます。同期済みのすべての作業項目について、両方のアプリケーションで工数を記録できます。
  1. 工数のステータスは、両方のアプリケーションで事前に定義された工数設定に基づいて決まります。
  1. Zoho Projectsの工数表設定で[承認ありで送信]を有効にすると、工数のステータス(承認済み、却下、保留中)がZoho Projectsに同期されます。
  1. Zoho Projectsの工数表設定で[承認なしで送信]を有効にすると、同期済みの項目で却下された工数はZoho Projectsから削除されます。
  1. 工数の編集と削除も双方向で同期されます。
  1. Zoho Projectsの工数表設定で、過去または将来の日付への記録が制限されている場合:
  1. Zoho Sprintsで、同期済みの作業項目に工数を追加できます。
  1. Zoho ProjectsとZoho Sprintsの両方で、設定により許可されていない過去または将来の日付に工数を記録することはできません。
  1. Zoho Sprintsでは、タイマーを24時間以上実行できます。ただし、記録する時間が24時間を超えると、Zoho Projectsの上限により、Zoho SprintsとZoho Projectsの両方で工数が記録されません。
  2. Zoho Projectsのいずれかの制限に該当する場合、Zoho ProjectsとZoho Sprintsの両方で工数を記録できません。
  3. 工数の請求の種類は、Zoho Projectsと同じにする必要があります。
  4. 工数は、Zoho Projectsで正常に追加された場合にのみ、Zoho Sprintsに追加されます。
  5. 工数は、Zoho Projectsで正常に更新された場合にのみ、Zoho Sprintsで更新されます。
  6. Zoho Projectsの工数に関するすべての制限は、Zoho Sprintsにも適用されます。
  7. 連携した項目に、承認が有効でZoho Projectsの制限に該当しない未同期の工数が含まれている場合、Zoho Sprintsでフィールドが更新されるたびに、その工数がZoho Projectsに追加されます。
  8. Zoho Sprintsで一括追加を行った場合、Zoho Projectsの制限にかかわらず、工数はZoho Sprintsに記録されたままになります。
  9. Zoho Projectsで工数を追加または更新しても、Zoho Sprintsの「完了したスプリント」にある作業項目には同期されません。


全体に関するよくある質問

工数がZoho Projectsに同期されないのはなぜですか?

Zoho Projectsでは、記録できる工数が1日あたり24時間に制限されています。Zoho Sprintsには、工数の上限はありません。1日に24時間を超える工数を記録している可能性があります。この場合、工数はZoho Sprintsには追加されますが、Zoho Projectsには同期されません。
メモメモ:Zoho Projectsでは、工数の記録に関する制限をカスタマイズすることもできます。記録した工数が設定した上限を超える場合、その工数はZoho Projectsに同期されません。また、ユーザーの工数がZoho Projectsに追加されるのは、そのユーザーが確認済みの場合のみです。
過去の日付で工数を記録すると、Zoho Sprintsには追加されますが、Zoho Projectsには同期されません。同期するにはどうすればよいですか?

Zoho Sprintsでは、将来の日付での工数の記録が制限されています。工数は、Zoho Projectsで定義した工数の設定に基づいて、Zoho SprintsからZoho Projectsに同期されます。ただし、Zoho Projectsで将来の日付での記録を[許可する]に設定していても、その工数はZoho Sprintsには同期されません。

ユーザーの同期

ユーザーの同期は、この連携の主要な機能の1つです。ウォーターフォール型とアジャイル型の両方で業務を進めるチームメンバー間の連携を支援します。

ユーザーの追加

Zoho ProjectsのすべてのユーザーはZoho Sprintsに追加されますが、ステータスは「無効」になります。Zoho Sprintsでユーザーを有効にできるのは管理者のみです。ユーザーが各種操作を行えるようになるのは、招待メールを確認した後です。ユーザーを有効にする方法の詳細は、こちらをご覧ください。

ユーザーが招待を確認する前、またはZoho Sprintsで「無効」のステータスになっている場合、操作には次の制限があります:
  1. Zoho ProjectsからZoho Sprintsへの許可された操作は実行できます。
  2. Zoho Sprintsで操作内容を確認することはできません。
ユーザーの役割の対応関係

Zoho Sprints
Zoho Projects
チーム所有者
ポータル管理者
メンバー
管理者、マネージャー、従業員、契約ユーザー、クライアントユーザー

  1. Zoho Projectsで、関連付けられたプロジェクトに新しいユーザー(クライアントユーザーを含む)を追加すると、そのユーザーはZoho Sprintsにも追加されます。ただし、チーム単位でユーザーが追加されるのは、関連付けられたいずれかのプロジェクトに所属している場合のみです。


情報
1 Zoho Projectsから同期されたユーザーです。このユーザーはZoho Sprintsで「有効」ステータスに変更され、招待メールを確認済みです。確認後、Zoho Sprintsでの役割がマネージャーに変更されています。
2 Zoho Projectsから同期されたユーザーです。初期設定では「無効」ステータスで追加されます。招待の確認後にのみ「有効」と表示されます。
3    Zoho ProjectsのクライアントユーザーをZoho Sprintsと連携させるには、そのユーザーをZoho Oneに追加する必要があります。

ユーザーの編集

Zoho Projectsでユーザー情報を変更すると、Zoho Sprintsにも自動的に反映されます。プロジェクトの詳細を変更してZoho Sprintsのプロジェクトとして追加すると、すべてのユーザーがZoho Sprintsに同期されます。

ユーザーの削除

Zoho ProjectsのユーザーをZoho Sprintsから削除することはできません。代わりにチーム単位で削除操作を行うことはできますが、ユーザーは「無効」ステータスに変更されるだけで、削除はされません。Zoho Sprintsからユーザーを削除するには、Zoho Projectsからそのユーザーを削除する必要があります。

ユーザーの無効化

同期されたユーザーを両方のアプリケーションで無効にしても、そのユーザーは有効なユーザーとして維持され、すべての操作を実行できます。

権限に基づく操作の許可

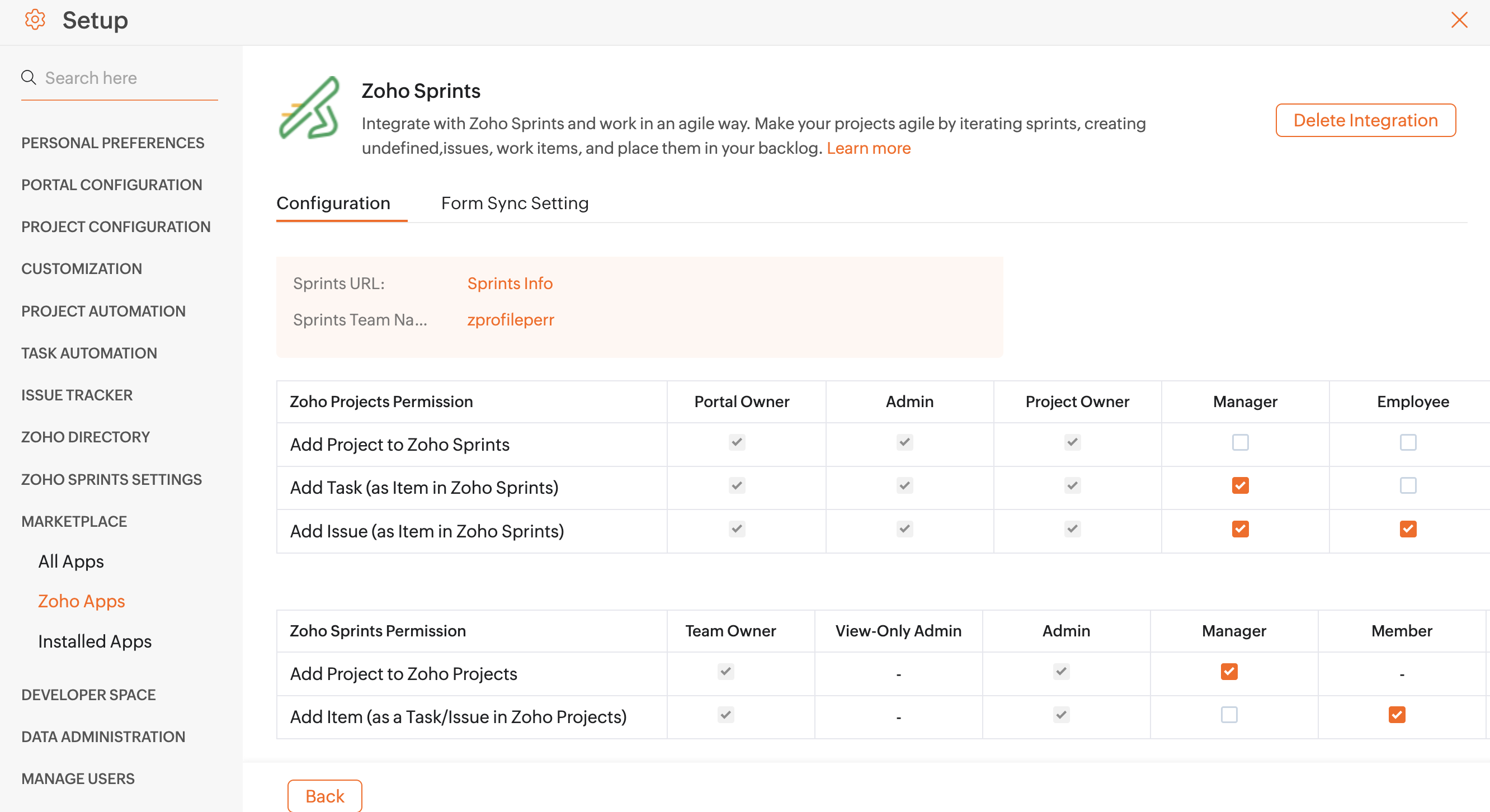

Zoho SprintsとZoho Projects間の同期を実行するためのユーザー権限は、Zoho Projectsのマーケットプレイスで設定できます。Zoho Sprintsの設定ページに移動し、必要なチェックボックスを選択すると、Zoho ProjectsとZoho Sprintsの両方で権限に基づく操作の許可を有効にできます。



Zoho SprintsからZoho Projectsにプロジェクトを追加する操作や、項目をタスクまたは課題として追加する操作を許可するかどうかを指定できます。こちらで設定した権限に基づいて、Zoho SprintsユーザーによるZoho Projectsへのデータ同期が有効または無効になります。つまり、Zoho Projectsへの同期機能を利用できるのは、該当する権限が付与されたユーザーのみです。
メモ
メモ:
  1. チーム/ワークスペースの所有者、管理者、プロジェクト責任者の権限設定は初期設定で有効になっており、編集できません。
  2. プロジェクト/項目の[すべての権限]チェックボックスが有効な場合、新しく作成されるすべての権限で、該当する操作の許可が有効になります。
  3. Zoho Projectsのポータル所有者と管理者は、Zoho Projects内でZoho Sprintsの設定を表示または編集できます。

[フォームの同期設定]タブでは、Zoho ProjectsとZoho Sprintsの両方で同期の初期設定を行えます。切り替えボタンで、プロジェクトと項目の作成フォームにおける同期を初期設定で有効にするか無効にするかを指定できます。

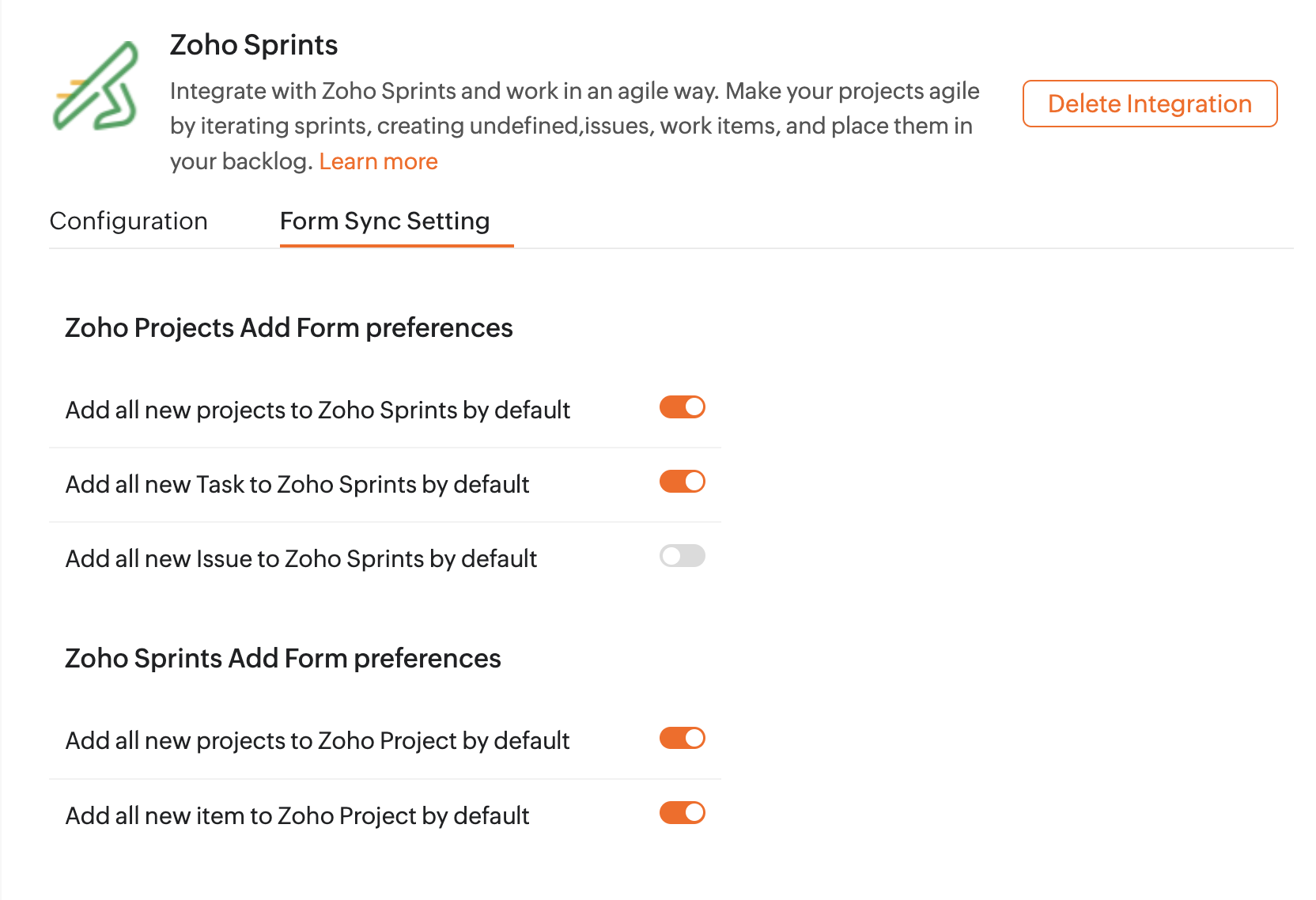

初期設定を有効にすると、作成フォームのZoho Projectsへの同期のチェックボックスが、あらかじめ選択された状態になります。同期しない場合は、チェックボックスの選択を解除する必要があります。



全体に関するよくある質問

同期されたZoho ProjectsのユーザーをZoho Sprintsで有効にしないとどうなりますか?

ユーザーは「無効」の状態のままとなり、作業項目の追加や工数の記録などの操作を実行できません。そのユーザーを作業項目に割り当てることはできますが、Zoho Sprintsで有効にするまでは、ユーザーは作業項目の表示も操作もできません。

Zoho Sprintsでユーザーが確認済みであることはどのように分かりますか?

Zoho Projectsのユーザーを有効にすると、そのユーザーにアカウント確認用の招待メールが届きます。ユーザーはメールで確認を完了した後にのみ、Zoho Sprintsを利用できます。

Zoho Sprintsで追加した新しいユーザーをZoho Projectsに同期できますか?

いいえ、Zoho Sprintsの新しいユーザーをZoho Projectsに同期することはできません。一方、Zoho Projectsで追加した新しいユーザーはZoho Sprintsに同期されます。ただし、ユーザーは「無効」の状態のままです。

Zoho ProjectsのユーザーをZoho Sprintsから削除できますか?

いいえ、Zoho Projectsから同期されたユーザーを直接削除することはできません。先にZoho Projectsでユーザーを削除すると、Zoho Sprintsからも削除できるようになります。

作業項目のステータスはZoho SprintsとZoho Projectsでどのように異なりますか?

Zoho ProjectsをZoho Sprintsのアカウントと連携すると、作業項目を同期できます。ただし、ステータスの更新内容は両方の製品で異なります。

たとえば、Zoho SprintsとZoho Projectsに項目を追加すると、作業項目のステータスはZoho Sprintsでは「未着手」、Zoho Projectsでは「未完了」になります。

Zoho Sprints側からクライアントユーザーや協力会社のユーザーを同期できますか?

Zoho Projectsと連携しているZoho Sprintsのプロジェクトでは、クライアントユーザーと協力会社のユーザーはサポートされていません。連携しているプロジェクトの[ユーザー]タブでは、[チームメンバー]のみ選択できます。クライアントユーザーや協力会社のユーザーがいる既存のZoho SprintsのプロジェクトでZoho Projects連携を有効にすると、これらのユーザーがいるためプロジェクトを同期できないというエラーが表示されます。

ただし、Zoho Projects側ではクライアントユーザーがサポートされています。クライアントユーザーがいるZoho Projectsのプロジェクトを連携することはできますが、そのユーザーはZoho Sprintsではチームメンバーとして追加されます。

ユーザーグループの同期

ユーザーグループの同期では、Zoho SprintsのユーザーグループとZoho Projectsのチームを関連付けることができます。Zoho SprintsのワークスペースまたはZoho Projectsのポータルのどちらかでユーザーグループを作成すると、もう一方に同期されます。メールエイリアスの検証手順も共通化されます。ユーザーグループの作成時にメールエイリアスの検証を行う方法はこちらをご覧ください。

ユーザーグループの同期の動作

  1. Zoho Sprintsで新しいユーザーグループを作成すると、Zoho Projectsにチームとして自動的に作成されます。
  2. 同様に、Zoho Projectsで新しいチームを作成すると、Zoho Sprintsにユーザーグループとして自動的に作成されます。
  3. 連携を有効にすると、Zoho Sprintsの既存のユーザーグループがZoho Projectsに同期されます。逆方向にも同期されます。
  4. 同期後、Zoho Sprintsのユーザーグループに関連付けられているユーザーは、Zoho Projectsのポータルにユーザーとして自動的に追加されます。ただし、ポータルでは無効なユーザーとなり、ポータル所有者が有効にするまでアクセスできません。
  5. 同様に、Zoho Projectsのチームに関連付けられているユーザーは、Zoho Sprintsのワークスペースにユーザーとして自動的に追加されます。これらのユーザーはワークスペースでは無効となり、ワークスペースの所有者が有効にするまでアクセスできません。
  6. Zoho Sprintsでユーザーグループの名前、所有者、メールエイリアス(新しいエイリアスのメールによる検証が必要です)、ユーザー、プロジェクトを変更すると、Zoho Projectsにも自動的に反映されます。逆方向にも反映されます。
    メモ:メールエイリアスのメールによる検証は、Zoho SprintsとZoho Projectsの両方から開始されます。ただし、どちらか一方のアプリケーションで検証を完了すれば十分です。

  7. Zoho Sprintsでユーザーグループを削除すると、Zoho Projectsにも反映されます。逆方向にも反映されます。ただし、そのグループに関連付けられているユーザーは、Zoho SprintsのワークスペースやZoho Projectsのポータルから削除されません。

ユーザーの有効化

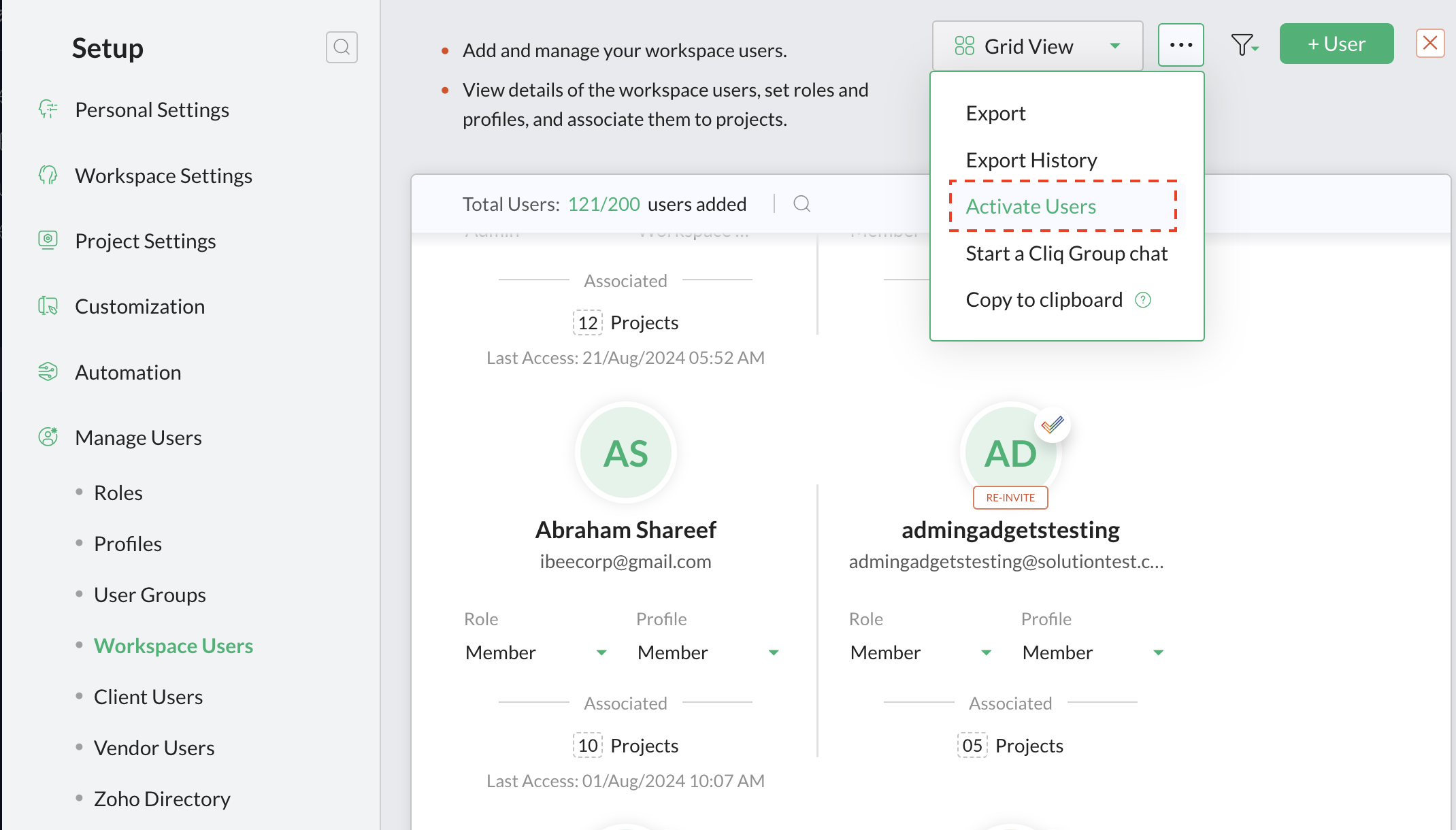

ユーザーを有効にするには:
  1. 歯車アイコンをクリックし、設定ページを開きます。
  2. [ユーザー管理]セクションで[ワークスペースのユーザー]を選択します。ユーザーの一覧ページが表示されます。
  3. 上部の三点リーダーアイコンをクリックします。ドロップダウンメニューが表示されます。

  4. [ユーザーの有効化]を選択します。ユーザーの一覧が表示されます。
  5. 対象のユーザーの切り替えボタンをクリックして、有効にします。

エラーとトラブルシューティング

エラーメッセージ
原因
対処方法
Zoho Projectsで「期間固定」に設定されているプロジェクトでは、開始日と終了日を空欄にできません。
Zoho Projectsでプロジェクトが「期間固定」に設定されている場合、日付の消去や変更はできません。
Zoho Projectsで期間固定プロジェクトを通常のプロジェクトに変更できます。
1. Zoho Projectsで作業項目を更新するには、「期間固定プロジェクト」の期間内に収まるように日付を変更してください。


2. Zoho Projectsに作業項目を追加するには、「期間固定プロジェクト」の期間内に収まるように日付を変更してください。


Zoho Projectsで「期間固定」に設定されている連携先のプロジェクトでは、その期間外の日付で作業項目を更新することはできません。

Zoho Projectsで指定されている期間内に収まるように、開始日と終了日を追加または更新してください。

変更後、Zoho Projectsに作業項目を追加してください。
このユーザーはZoho Projectsに関連付けられているため、Zoho Sprintsから削除できません。
Zoho Projectsに関連付けられているユーザーを削除しようとした場合に発生します。
Zoho Projectsからユーザーを削除してから、Zoho Sprintsで再度ユーザーの削除を試してください。
Zoho Projectsのポータルは無料プランを利用しています。Zoho Sprintsで追加した工数を同期するには、プランをアップグレードしてください。
Zoho Projectsの工数表は、有料プランでのみ利用できます。
工数表を利用するには、Zoho Projectsのポータルを有料プランにアップグレードする必要があります。
Zoho Projectsで完了した項目には、工数を記録できません。
完了ステータスに移行した作業項目では、工数の記録が制限されています。
Zoho Projectsで作業項目を再開してから、Zoho Sprintsで再度工数の追加を試してください。
Zoho Projectsで承認済みの工数の詳細は変更できません。
工数の承認後は、記録済みの実際の工数に影響する可能性があるため、変更できません。
新しい作業項目を作成してZoho Projectsに同期し、新たに工数を追加してください。
Zoho Projectsでは、選択した日付の工数を記録できません。

Zoho Projectsの工数設定で過去または未来の日付への記録が制限されており、指定した日付が許可された範囲外の場合に発生します。


  1. Zoho Projectsの工数設定を変更すると、指定した日付の工数を記録できるようになります。

  1. Zoho Sprintsで工数を削除してから新たに記録すると、このエラーを回避できます。
工数の記録に制限があるため、Zoho Projectsで工数は更新されません。

Zoho Projectsで1日に記録できる工数の上限は、初期設定では24時間ですが、ユーザーが変更することもできます。24時間または設定された上限を超える工数は追加できません。


  1. Zoho Sprintsで工数を削除し、後で記録すると、このエラーを回避できます。
  1. 工数の上限が24時間未満に設定されている場合は、Zoho Projectsで上限を変更できます。(この操作は管理者のみが実行できます)。



Zoho Projectsでタスクの請求の種類がすでに設定されている工数については、請求状況を変更できません。


Zoho Projectsのタスクが請求対象または請求対象外に設定されている場合、Zoho Sprintsでは、そのタスクの工数の請求状況を編集できません。
Zoho Projectsで請求の種類を「なし」に変更してから、請求状況を編集してください。

連携の削除

警告
  1. 連携を削除すると、Zoho ProjectsとZoho Sprints間のデータ同期は復元できません。
  2. 削除後に両アプリケーション間の連携を再設定すると、Zoho ProjectsのタスクやZoho Sprintsの作業項目が重複することがあります。重複は、連携の削除前に同期していた項目を再び同期しようとした場合にのみ発生します。

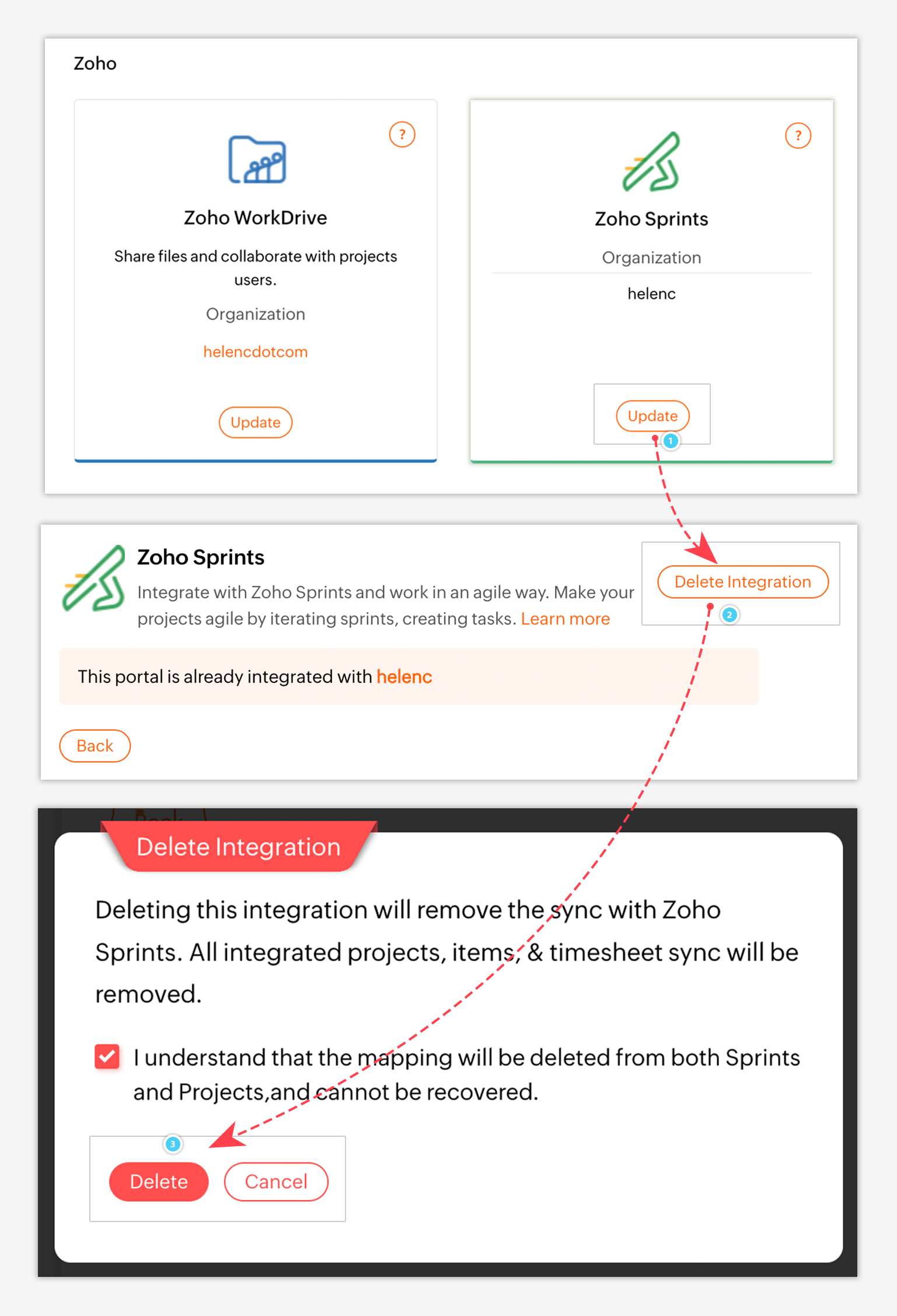

Zoho SprintsとZoho Projects間の連携を削除するには:
  1. Zoho Projectsのポータルの[設定]ページに移動します。
  2. [マーケットプレイス]をクリックします。
  3. [Zohoアプリ]を選択します。アプリの一覧ページが表示されます。
  4. Zoho Sprintsのタイルで[更新]ボタンをクリックします。設定ページが表示されます。
  5. [連携の削除]ボタンをクリックします。確認のポップアップが表示されます。

  6. チェックボックスを選択し、[削除]ボタンをクリックします。連携が削除され、両アプリケーション間の同期が停止します。
メモ
メモ:
  1. 連携を削除できるのは、Zoho Projectsのポータル所有者とZoho Sprintsのチーム所有者の両方の役割を持つユーザーのみです。
  2. 連携を削除すると、両アプリケーション間でプロジェクト、項目、コメント、工数表が同期されなくなります。
  3. 連携の削除は、Zoho Projectsからのみ行えます。

よくある質問

関連付けられたプロジェクトをアーカイブすると、関連付けは再開されますか?
  1. Zoho Sprintsで関連付けられたプロジェクトをアーカイブすると、Zoho Projectsでそのプロジェクトが有効であっても、関連付けは解除されます。
  1. Zoho Projectsで関連付けられたプロジェクトをアーカイブしても、関連付けは解除されません。Zoho Projectsのアーカイブからそのプロジェクトを削除した場合にのみ、関連付けがすべて解除されます。
